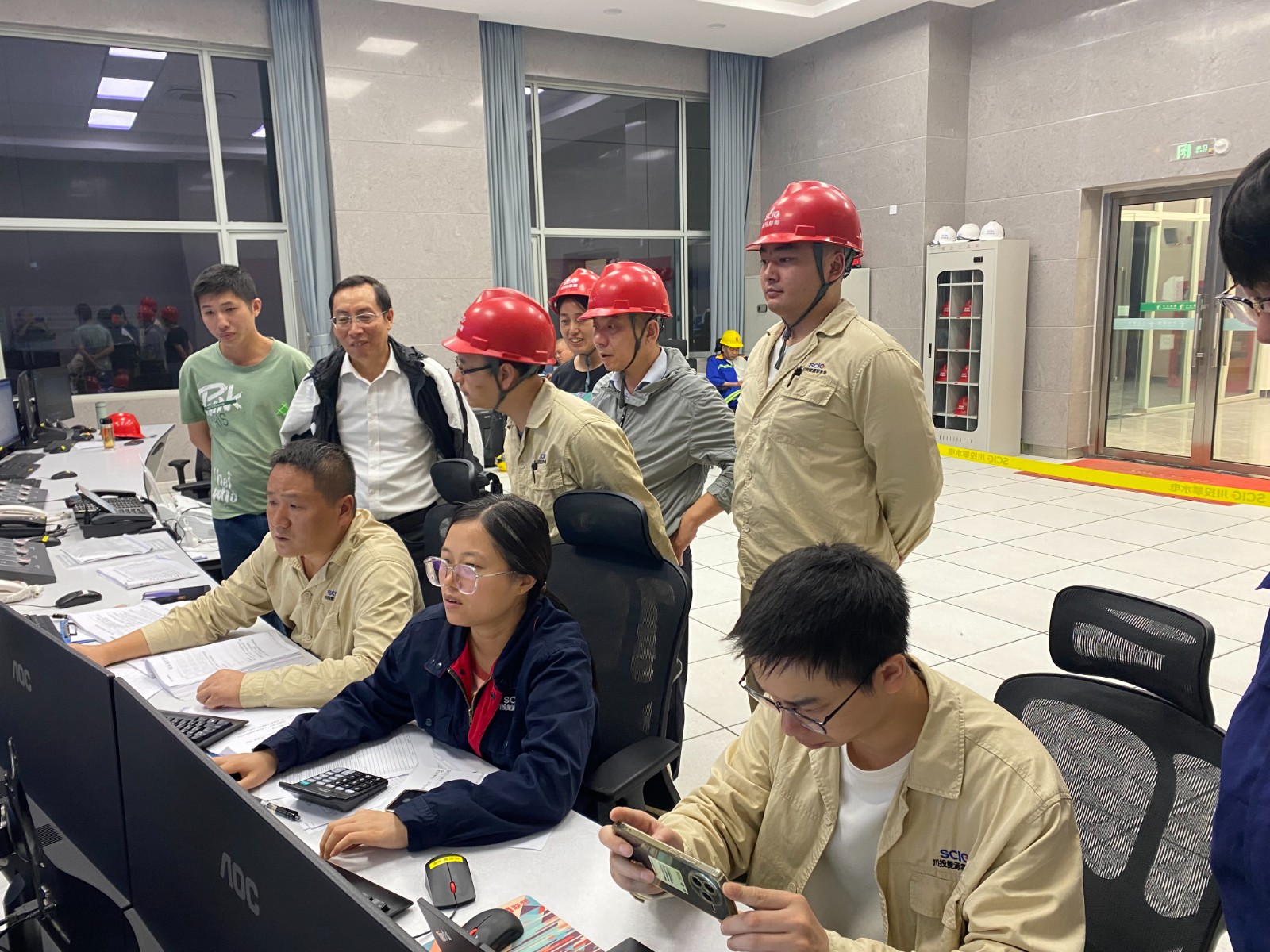

10月31日17點27分,銀江水電站5號機組順利完成72小時試運行,正式轉入商業運行,標誌著銀江水電站全麵進入收官衝刺階段。
圍繞推進機組投產發電,川投能源攀水電公司及各參建單位以2025年“決戰百天 保安全 促發展 確保實現全麵投產發電目標”勞動競賽為抓手,創新采用“分段驗收、平行作業”管理模式,克服設備大件運輸難、安裝精度要求高、係統接口複雜等多重挑戰,高效推進安裝調試工作,深入現場檢查安裝、監理及設備廠家的安全管理、進度管控與質量保障情況,充分發揮“前線指揮部”作用,構建起協同聯動的工作機製,確保工程施工各環節無縫銜接、穩步推進。
經過全體建設者夜以繼日的奮戰,5號機組於10月26日7時13分實現首次並網,10月28日17時27分進入72小時試運行。試運行期間,機組運行平穩,各項性能指標均符合規程要求,順利通過驗收並轉入商業運行。
隨著5號機組正式投運,銀江水電站投產裝機容量已達到32.5萬千瓦,為區域電力保供注入強勁動力。當前,項目建設已進入最後衝刺階段,攀水電公司將同各參建單位一道,全力以赴推進6號機組的安裝調試工作,奮力實現年底全麵投產發電目標,為四川“雙碳”戰略實施與區域高質量發展提供堅實支撐。
