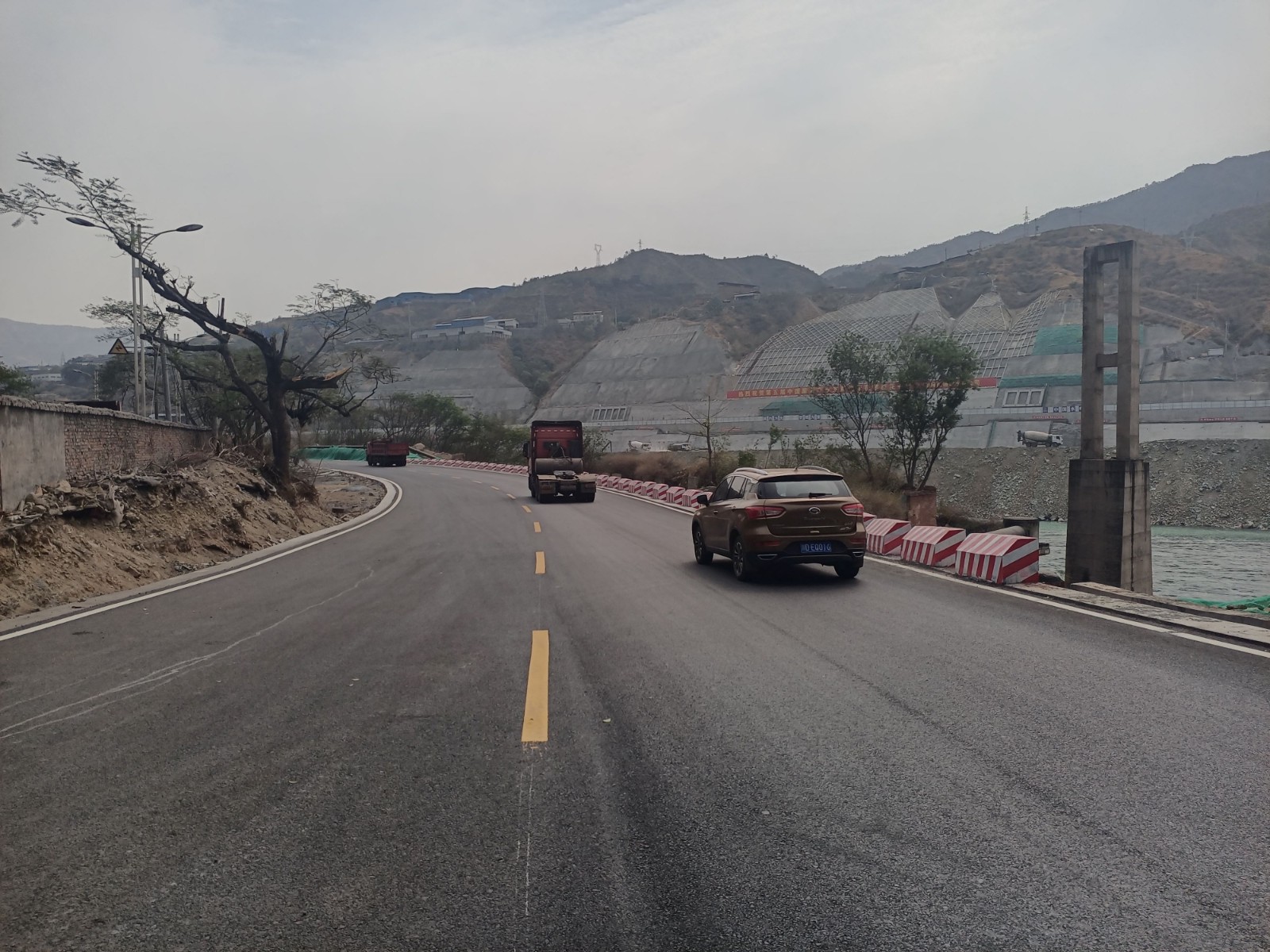

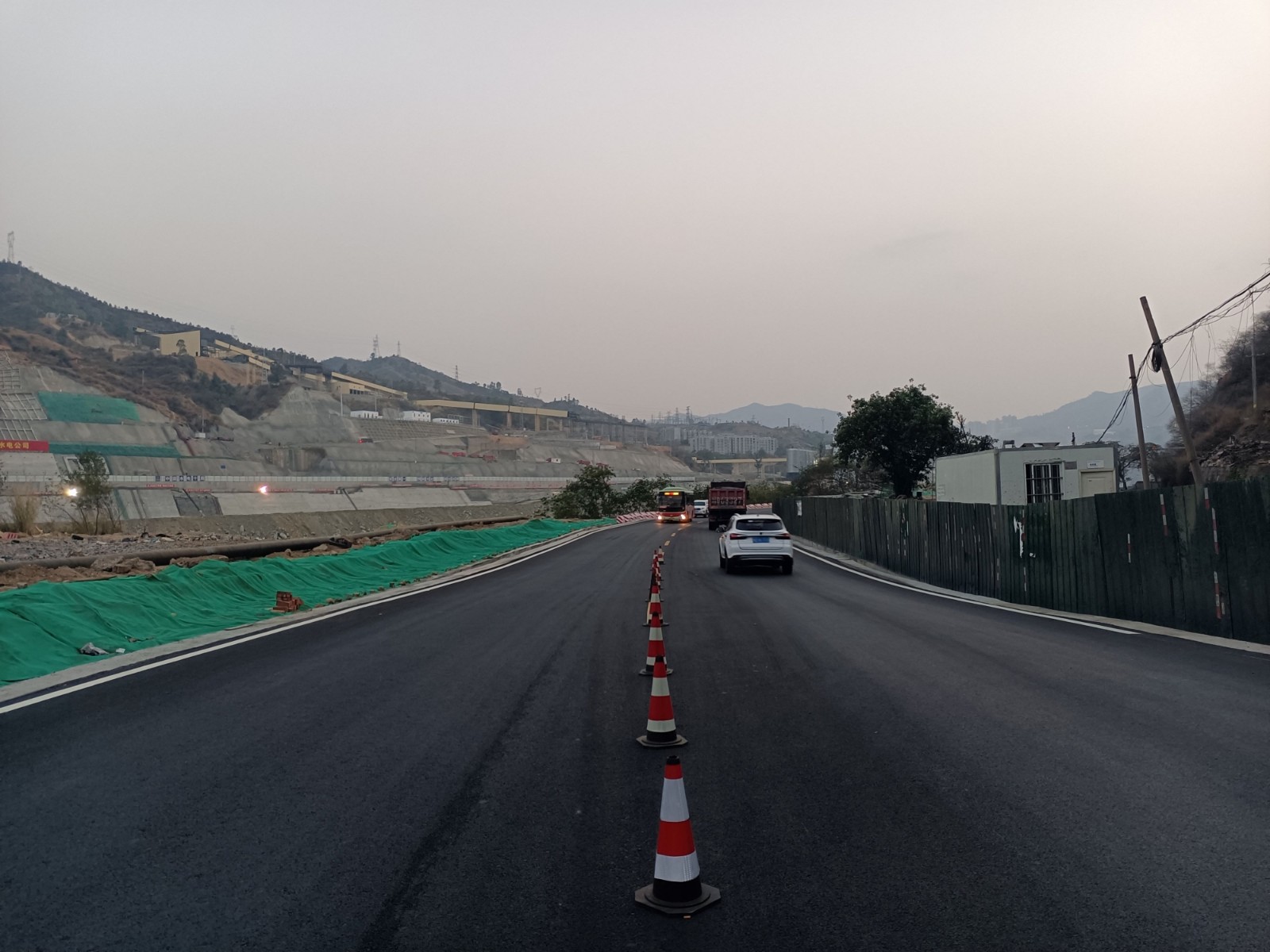

3月22日18點,川投能源攀水電公司金沙江銀江水電站項目G353國道改線臨時公路順利通車,提前8天完成“戮力奮戰三百天,打贏截流攻堅戰”活huo動dong節jie點dian目mu標biao。公gong路lu的de順shun利li通tong車che是shi在zai川chuan投tou能neng源yuan攀pan水shui電dian公gong司si和he各ge參can建jian的de共gong同tong努nu力li下xia,經jing過guo近jin兩liang個ge月yue的de連lian續xu奮fen戰zhan的de成cheng果guo,也ye為wei左zuo岸an壩ba肩jian邊bian坡po開kai挖wa施shi工gong創chuang造zao了le有you利li條tiao件jian,為wei努nu力li實shi現xian2021年底大江截流目標爭取到了寶貴時間。
據悉,銀江水電站左岸建築物布置占壓現有G353國道,需結合左岸壩肩邊坡開挖進行永久改線。左岸壩肩邊坡開挖及G353國道永久改線施工期間,需通過G353國道改線臨時公路分流地方交通。此次通車的G353國道改線臨時路線路長約為0.41km,道路線形采用二級公路標準,雙車道,路麵寬度11.0m,路基寬度12.0m,瀝青混凝土路麵。
G353國道改線臨時公路自1月2日開工以來,受房屋拆遷、地di下xia管guan線xian改gai遷qian進jin度du緩huan慢man等deng因yin素su影ying響xiang,施shi工gong工gong作zuo麵mian受shou限xian,難nan以yi達da到dao全quan麵mian施shi工gong的de條tiao件jian。對dui此ci,公gong司si領ling導dao多duo次ci協xie調tiao市shi區qu政zheng府fu分fen管guan領ling導dao深shen入ru施shi工gong現xian場chang協xie調tiao解jie決jue問wen題ti,公gong司si工gong程cheng管guan理li部bu、征地移民部堅守現場,積極主動與政府相關部門對接落實具體事項。經各方共同努力,2月2日施工場地全部移交給施工單位。同時,施工單位積極響應政府和公司的號召,組織工人留在工地過春節,保證春節期間能正常施工。
下一步,公司將按照川投集團和川投能源下達的年度目標和“戮力奮戰三百天,打贏截流攻堅戰”活動目標計劃,全力開展左岸壩肩邊坡開挖、G353國道改線永久路及左岸公路壩段施工,為實現2021年大江截流目標打下堅實基礎。
