10月21日,在熱火朝天的銀江水電站建設工地,重達75噸的首台機組管形座第一瓣內殼在400t重型履帶吊車的吊裝下順利到位,標誌著銀江水電站工程建設全麵進入到機組安裝階段。
銀江水電站發電機組單機容量65MW,為全國單機容量最大燈泡貫流式機組,機組轉輪直徑長達7.95米,為同類型機組世界第一。機組管形座是水輪機重要的支撐部件,總共分為22瓣,總重量達到387噸,需分別吊裝至基坑內進行組裝。管形座內殼分為兩瓣,第一瓣內殼是管形座中的最重件,單體重量高達75噸,且屬於異形特大構件,運輸、翻身及吊裝平衡存在很大困難。管型座常規吊裝方法是利用主廠房門機進行吊裝,但主廠房橋機具備使用條件的時間最早在2024年3月,首台機組管型座施工部位土建交麵時間在最晚在2023年10月中旬,為確保首台機組管形座盡早開始安裝,公司從機電安裝標招標階段就開始策劃“土辦法”,即采用重型起重設備從現有工作麵進行吊裝。
為確保首台管形座順利吊裝到位,公司堅持以問題導向,以盡早開始管型座安裝為工作出發點,努力克服時間緊、任務重、交叉作業、高溫等諸多不利因素,積極發揮黨建引領作用,采取有效措施提升參建單位的凝聚力,共同完成工程建設目標任務。
組織施工單位提前6個月開始編製管型座吊裝超危大施工方案,並按照《電力建設工程施工安全管理導則》要求,及時組織完成了專家評審、施工單位後方總部評審及監理批複等工作,為管型座吊裝提供了強有力技術支撐。按照首台機組投產發電目標要求,在2023nianzhongquanmianshuligongchengjinduwanchengqingkuangjicunzaiwenti,mingqueguanxingzuoanzhuanggongzuomiantujianxiangjidianjiaomianshijian,zhidinggexianggongqibaozhengcuoshi,mingquegejiguanlirenyuangongzuozhize,yashigongqiguanlizeren,quebaoguanxingzuoanshikaishidiaozhuang。zuzhixiangguancanjiandanweizhidingcheliangyunshujidiaozhuanggongzuomianbaozhangcuoshi,youhuaanzhuangchangjifuchangfangliangbanzhushejifangan,jinlijianshaodiaozhuangduitujianshigongzaochengdeyingxiang。jiaqiangyupanzhihuashishichangjianduguanlijudegoutongxietiao,anzhaodifangzhengfuyaoqiujishiwanchengzhongxinglvdaidiaocheshiyongdengjibeiandengchengxuxinggongzuo,quanchengcanyuzhongxinglvdaidiaocheanzhuangyanshou,quebaozhongxinglvdaidiaocheyunxingkekao。jidiananzhuangshigongdanweianzhaoyipifushigongfangantizaokaishidiaozhuangqianzhunbeigongzuo,peibeijingyanfengfudeguanlirenyuanjizuoyerenyuanbucixinkulianxuchangshijianzuoye。gongsilingdaoxianchangzhidaoguanxingzuofanshenjidiaozhuanggongzuo,zhenduifanshenguochengzhongcunzaidezhongxinpianyi、鋼絲繩受力不平衡等問題,及時組織分析原因並提出解決方案。

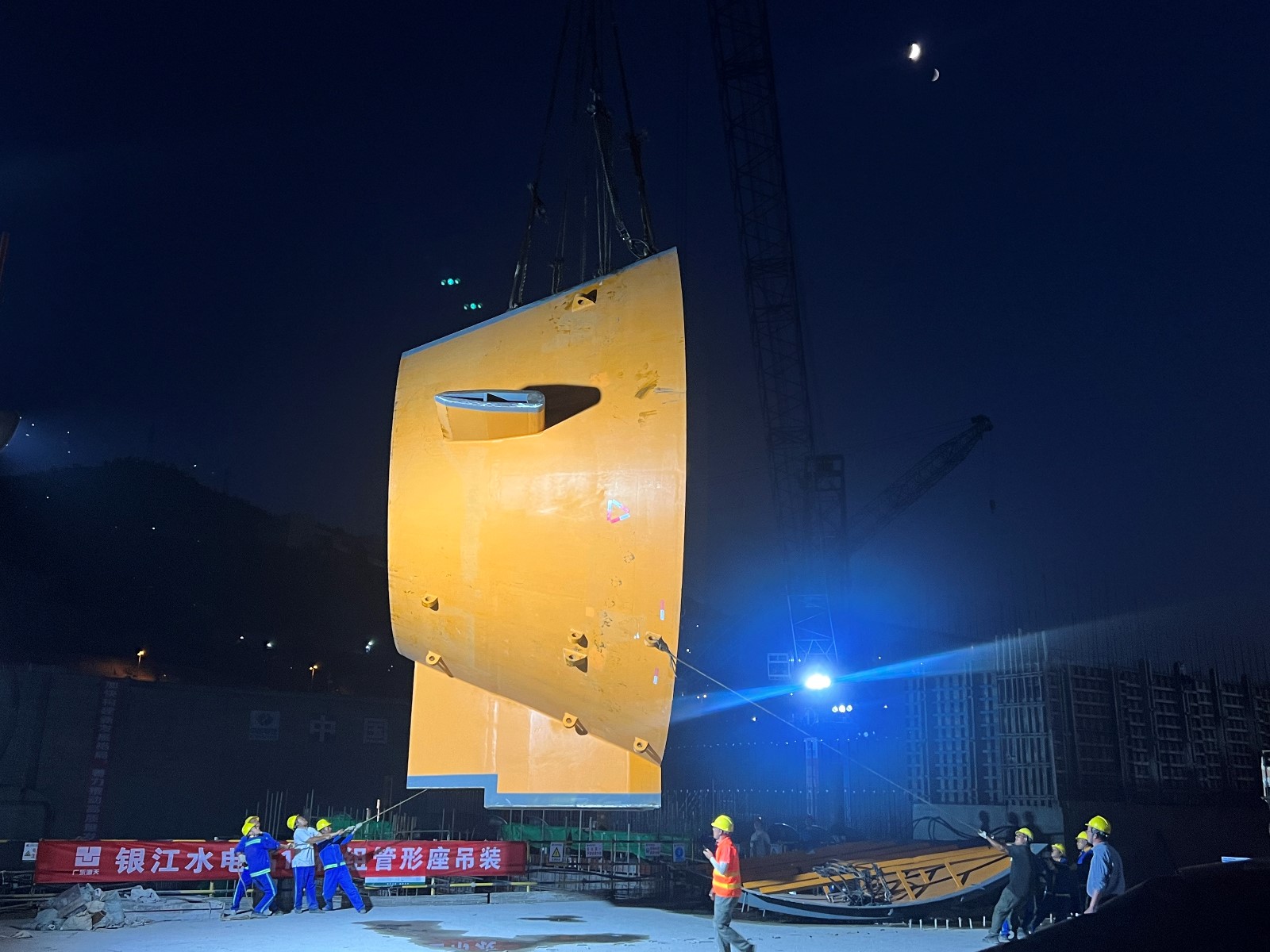

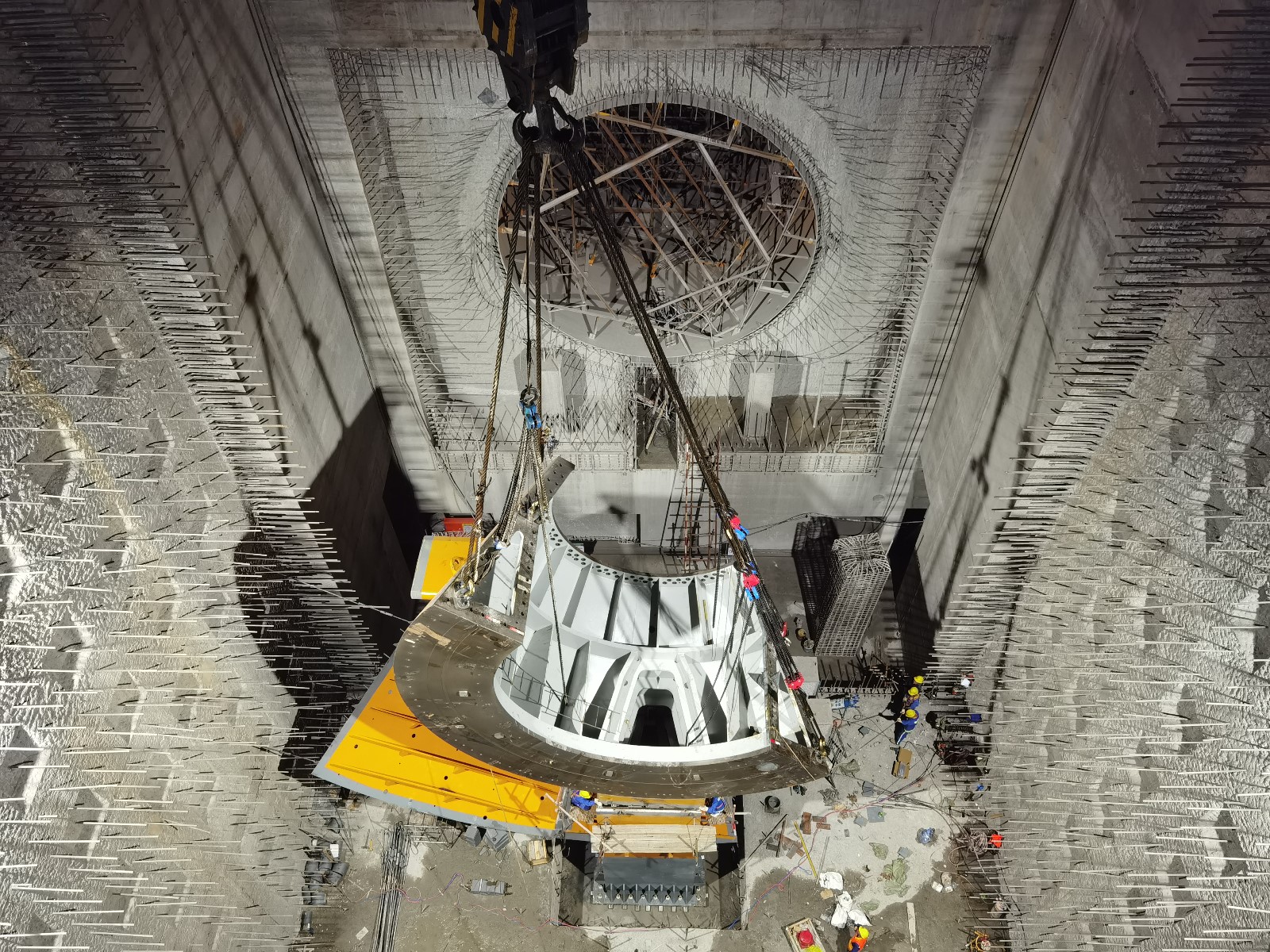

10月20日履帶吊車試吊驗收及下固定導葉順利吊裝完成後,從20日16點開始至21日20:00結束,曆經運輸、翻身及吊裝三個階段長達18個(ge)小(xiao)時(shi)工(gong)作(zuo),管(guan)形(xing)座(zuo)最(zui)重(zhong)件(jian)第(di)一(yi)瓣(ban)內(nei)殼(ke)在(zai)公(gong)司(si)領(ling)導(dao)的(de)現(xian)場(chang)指(zhi)導(dao)下(xia)穩(wen)穩(wen)落(luo)至(zhi)安(an)裝(zhuang)位(wei)置(zhi),後(hou)續(xu)公(gong)司(si)將(jiang)組(zu)織(zhi)參(can)建(jian)單(dan)位(wei)一(yi)鼓(gu)作(zuo)氣(qi)將(jiang)首(shou)台(tai)機(ji)組(zu)管(guan)形(xing)座(zuo)剩(sheng)餘(yu)內(nei)殼(ke)、外殼、前錐體及固定導葉等悉數吊裝到位,力爭年底完成安裝工作,為實現2025年一季度首台機組投產發電目標打下堅實基礎。
