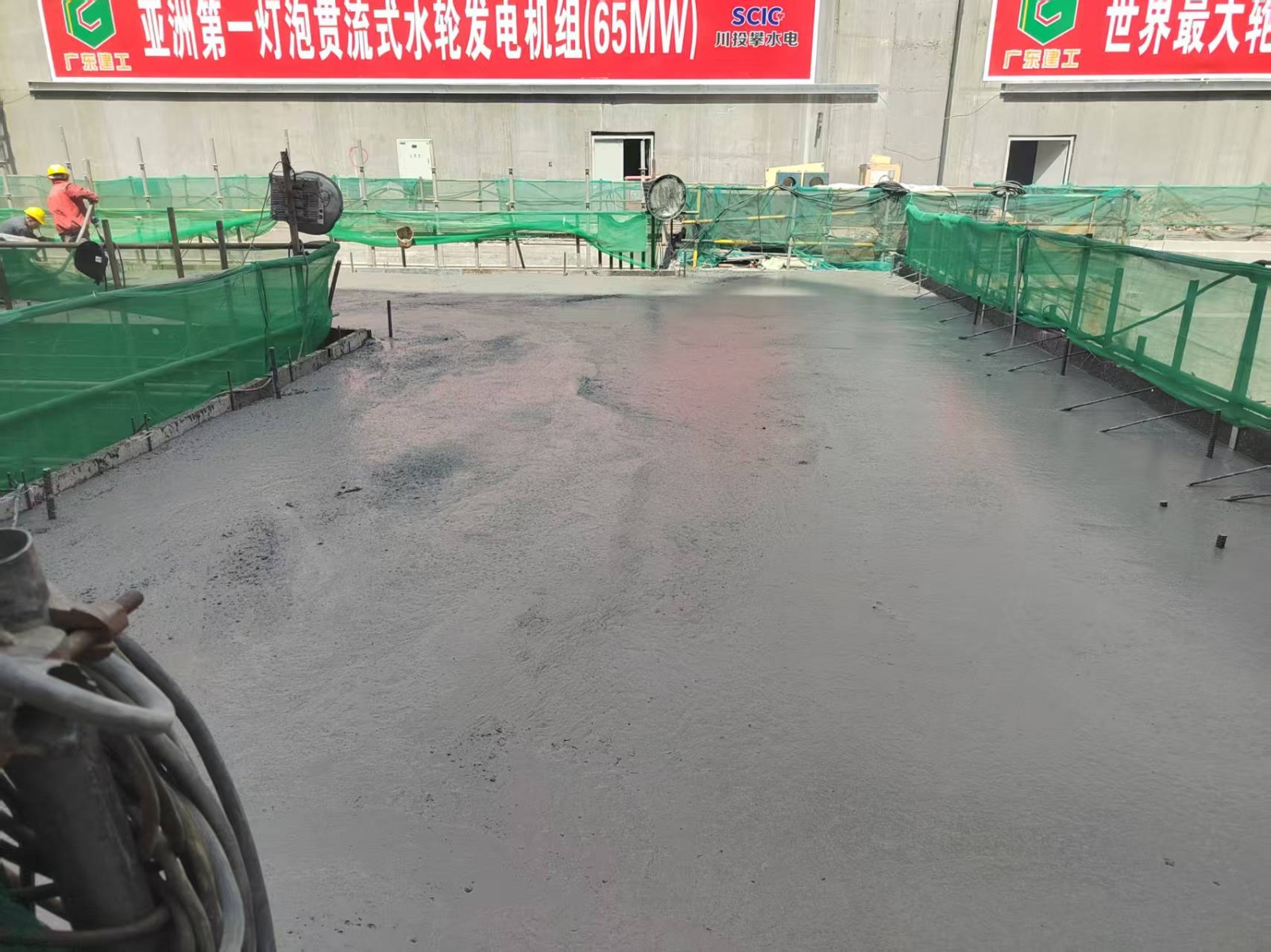

4月10日下午2點30分,銀江水電站4號機組管形座二期混凝土較計劃提前近兩個月澆築完成,這是川投能源攀水電公司在一季度實現“開門紅”的基礎上,再次展現“銀江速度”,有力推動了項目進度,為後續4號機組順利安裝和投產工作打下了堅實基礎。
銀江水電站機組是目前在建工程中亞洲單機規模最大的燈泡貫流式水輪發電機組,轉輪直徑7.95米位居世界第一。在機組管形座安裝及上遊裏襯安裝完畢後,管形座二期混凝土澆築麵臨著作業空間局促、材料轉運條件差、現場交叉作業頻繁、shigonganquanyuzhiliangkongzhiguanlinandengzhuduobuliyinsu。gongsijijizuzhigexiangguancanjiandanwei,jiehexianchangshijiqingkuangkaizhanshejifanganyushigongfangandeyouhuagongzuo,tongguotiaozhengshigonggongyi、優化施工流程、加大資源投入等一係列有效舉措,通過水電五局項目部的精心組織、領導現場督促和協調、施工作業人員加班加點,4號機管形座二期混凝土提前近兩個月完成澆築。

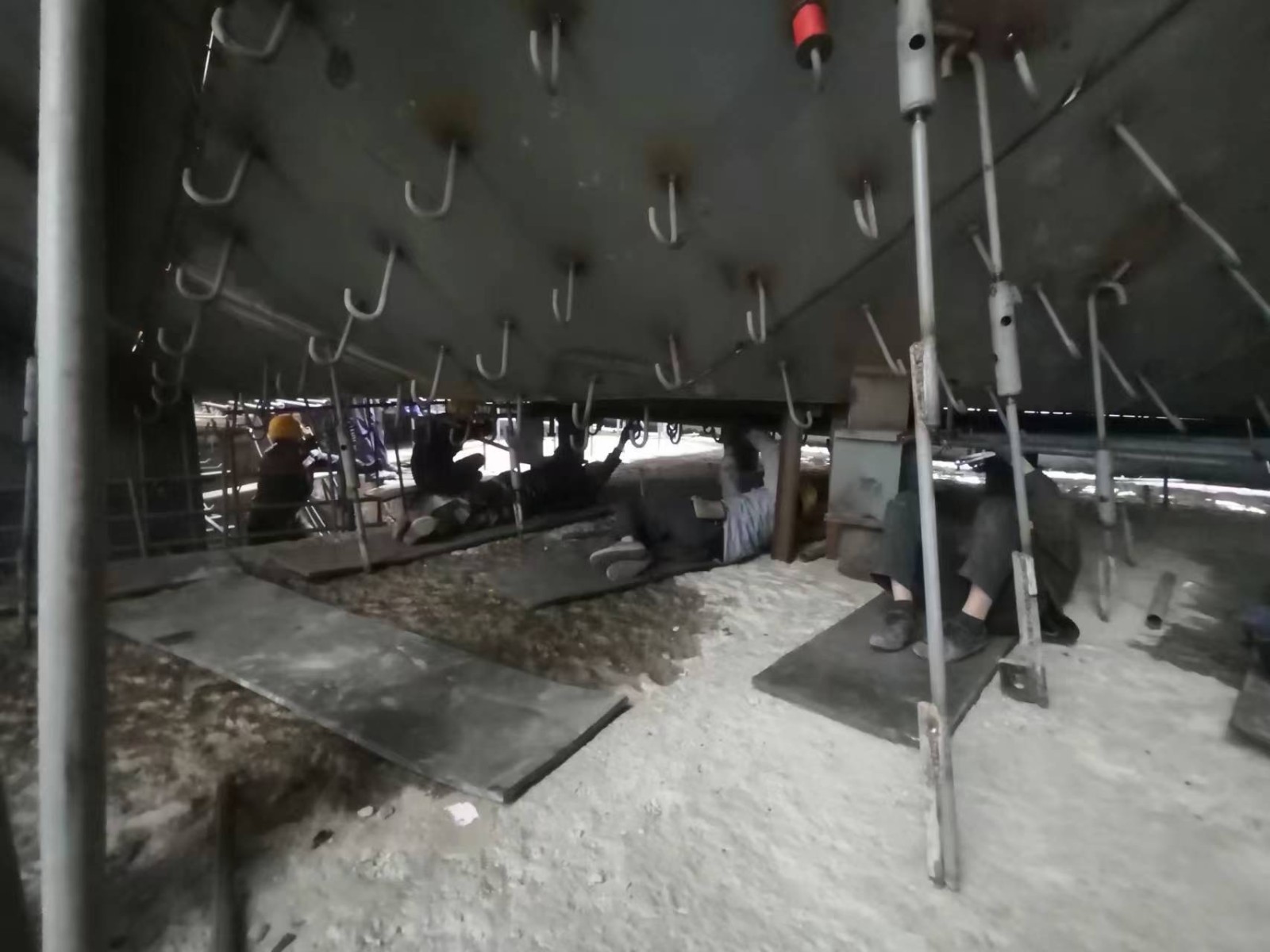

4號機組管形座二期混凝土施工的作業麵最狹窄之處寬度僅0.8米,加之管形座上遊裏襯背麵布滿錨鉤,實際可供作業的空間不足0.6米。在這樣艱難的條件下,作業工人憑借精湛的技藝與頑強的毅力,在狹小空間內靈活輾轉騰挪,順利完成了近100噸鋼筋的製作安裝和3000立方米混凝土的澆築任務,創造了類似機組管形座二期混凝澆築進度新標杆。

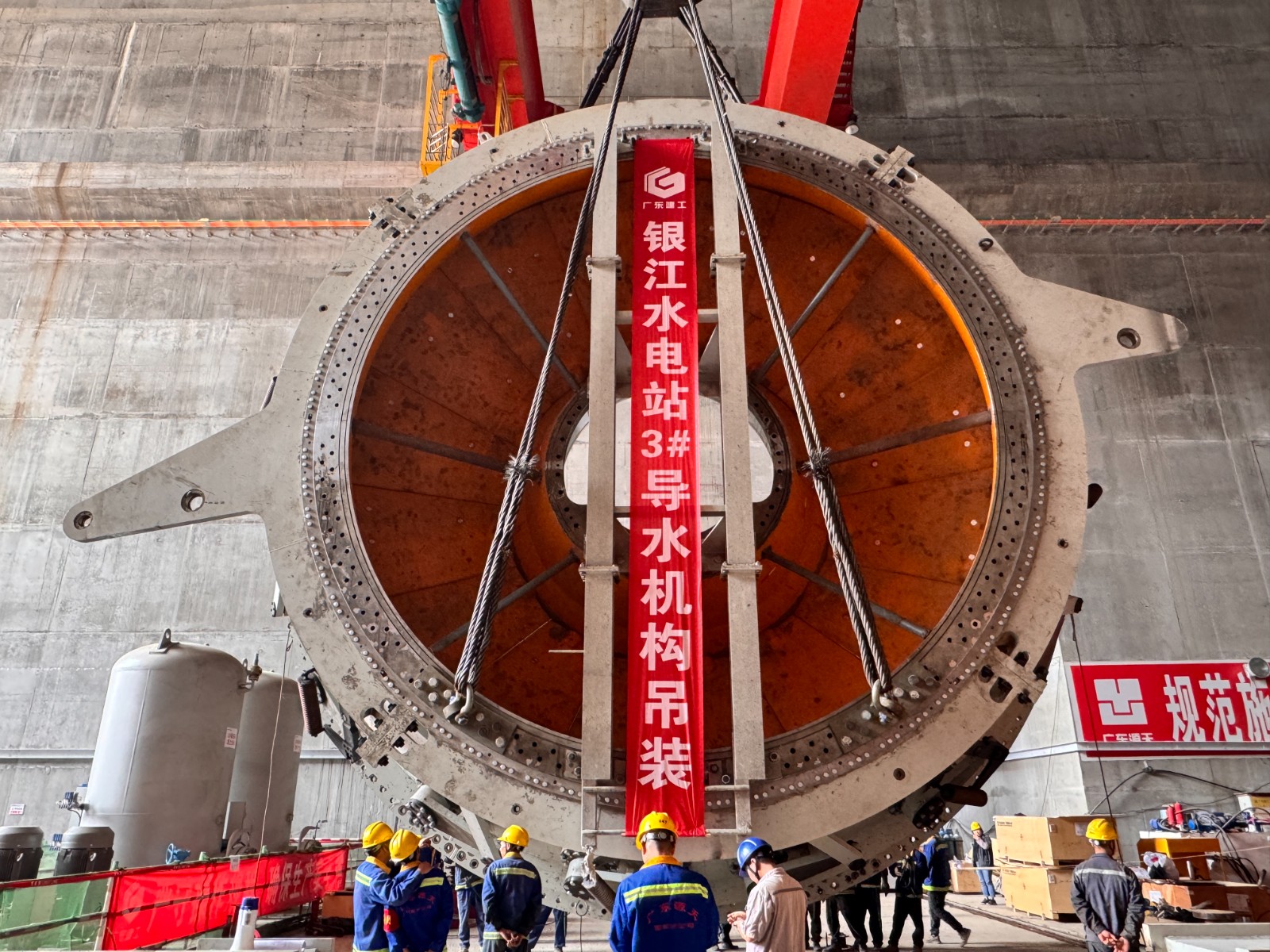

當前,銀江水電站已進入2025年安全度汛目標衝刺攻堅期,各項工作都在全力穩步推進,3號機組的導水機構、主軸等關鍵部件已陸續吊裝到位,預計5月底前將具備過流條件;同時三期工程11號至13號壩段的混凝土澆築工作正熱火朝天地快速推進。下一步,銀江水電站將錨定“安全度汛、全部投產”雙核心目標,聚力攻堅、加壓奮進,一是堅持黨建引領聚合力,統籌協調全體建設者及參建各方,構建“黨員先鋒隊+青年突擊隊+技術攻堅”三級聯動機製。二是嚴守質量安全雙紅線,嚴格落實防汛應急預案與施工標準化體係,對關鍵部位實施“網格化”巡查管控。三是聚焦機電安裝攻堅戰,以“日跟蹤、周調度、月考核”機製全力推進剩餘4台機組安裝工作,以“倒排工期、掛圖作戰”的衝刺態勢,確保實現2025年底全部機組投產發電目標任務。
