為全麵提升輸變電係統安全運行水平,切實做好2025年度防汛準備工作,公司於4月27日順利完成鳳鳴橋、官田壩兩座變電站110kV係統全停檢修及預防性試驗工作,築牢迎峰度汛的設備安全基礎。

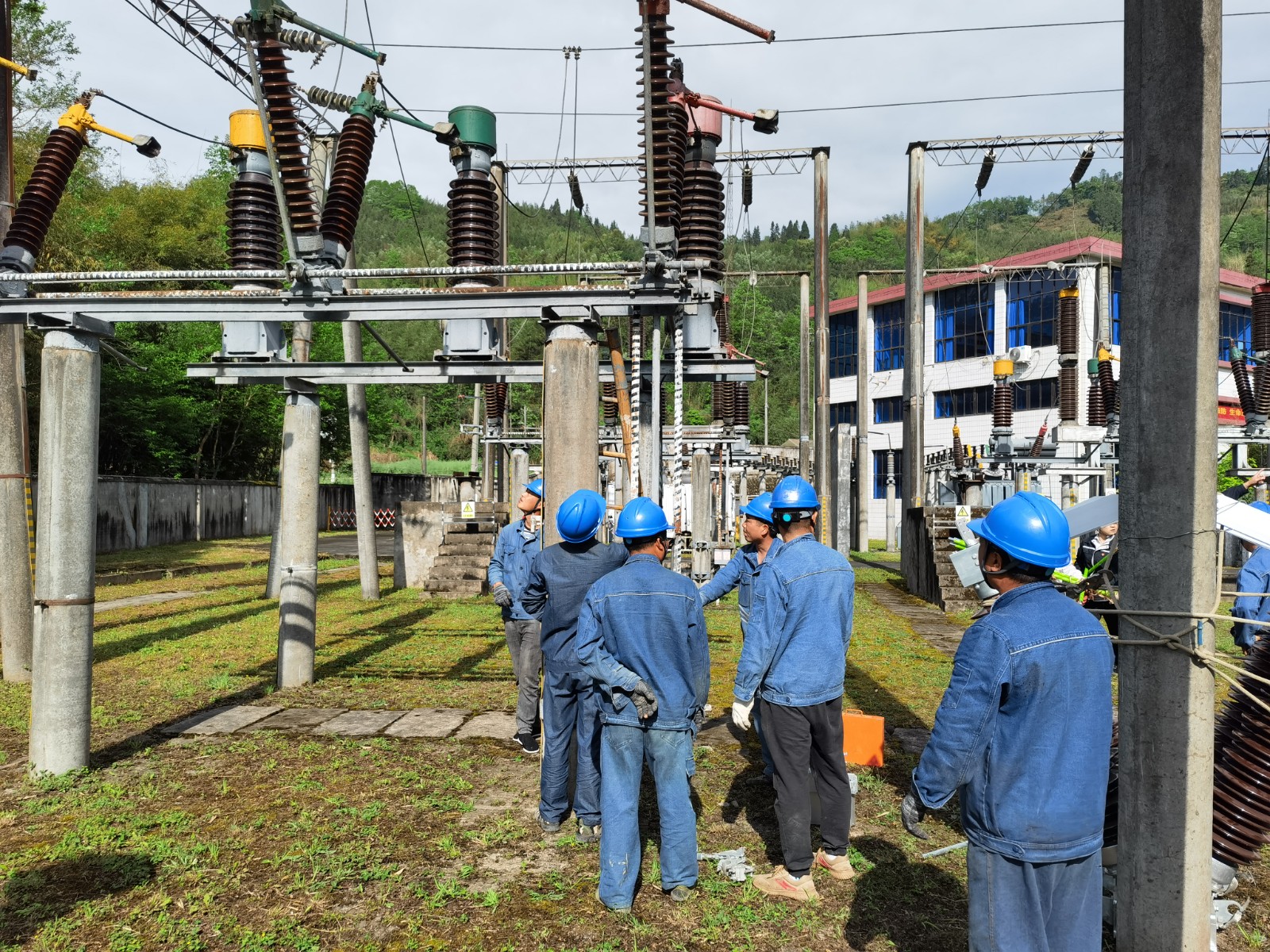

本次檢修涵蓋鳳鳴橋站1516隔離刀閘更換、官田壩站1#主變C級檢修等5項重點工作,涉及設備預防性試驗、繼電保護裝置校驗、係統清掃防腐等重要技術環節。麵對單日停電窗口期短、交叉作業麵廣、技術標準高等挑戰,公司周密部署、科學施策,多措並舉確保檢修工作安全高效推進。
強化組織領導,壓實安全責任。公司成立專項工作組,提前開展氣象水文研判,製定鳳鳴橋站、官田壩站110kV公共係統全停電檢修工作風險防控、組織、安全、技術措施等技術文件。嚴格執行“兩票三製”管理製度,規範完成工作票簽發、安全交底等準備工作,確保工器具、備品備件及應急物資全麵到位。

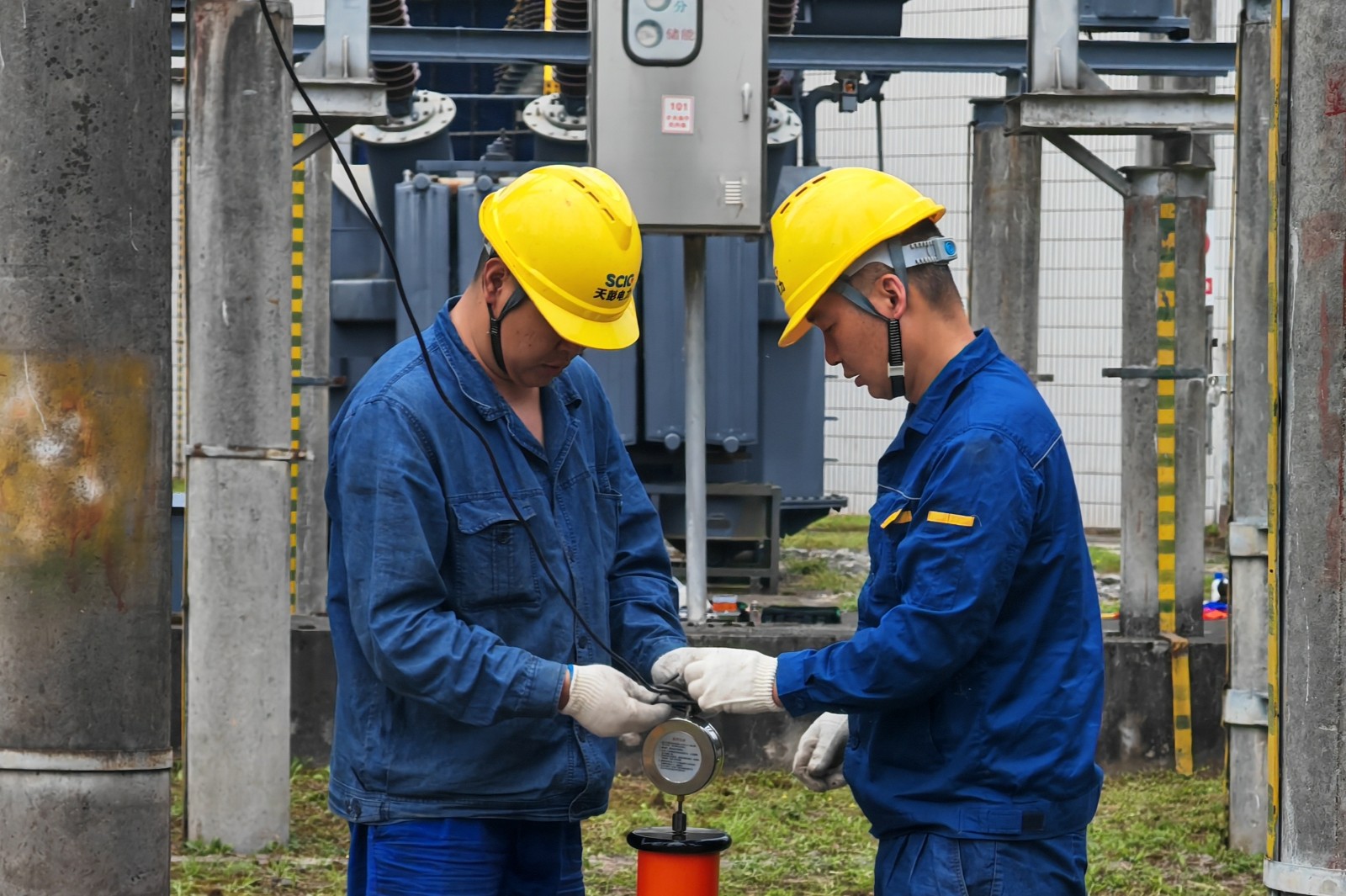

嚴控作業流程,確保檢修質量。組建由技術骨幹構成的5個專業小組,實施“定人、定責、定時”網格化管理。現場設立安全監督崗,對倒閘操作、高空作業等高風險環節實行全程監護。嚴格遵循《電力設備預防性試驗規程》等標準,規範完成各設備預防性試驗,主變、線路裝置等定值校驗,主變、母排、金屬構架等附屬結構防腐處理,共消除隱患缺陷5項。
深化協同配合,提升工作質效。建立“小時進度通報”機製,領導班子蹲點現場實時督導,各作業麵之間通過生產調度實現實時聯動,統籌協調解決技術難題。經10小時連續奮戰,較原計劃提前1.5小時完成全部檢修任務,設備一次性送電成功。
公司將深入貫徹“兩個至上”安全發展理念,持續完善防汛減災責任體係,以更高標準、更嚴要求築牢電力安全防線,為迎峰度汛期間電網安全穩定運行提供可靠保障。
