2025年5月31日正值端午佳節,金沙江銀江水電站喜訊接“粽”而來,21點06分3號機組首次啟動成功,標誌著3號機組參與汛期泄洪目標順利實現,為3號機組並網發電奠定了堅實的基礎。

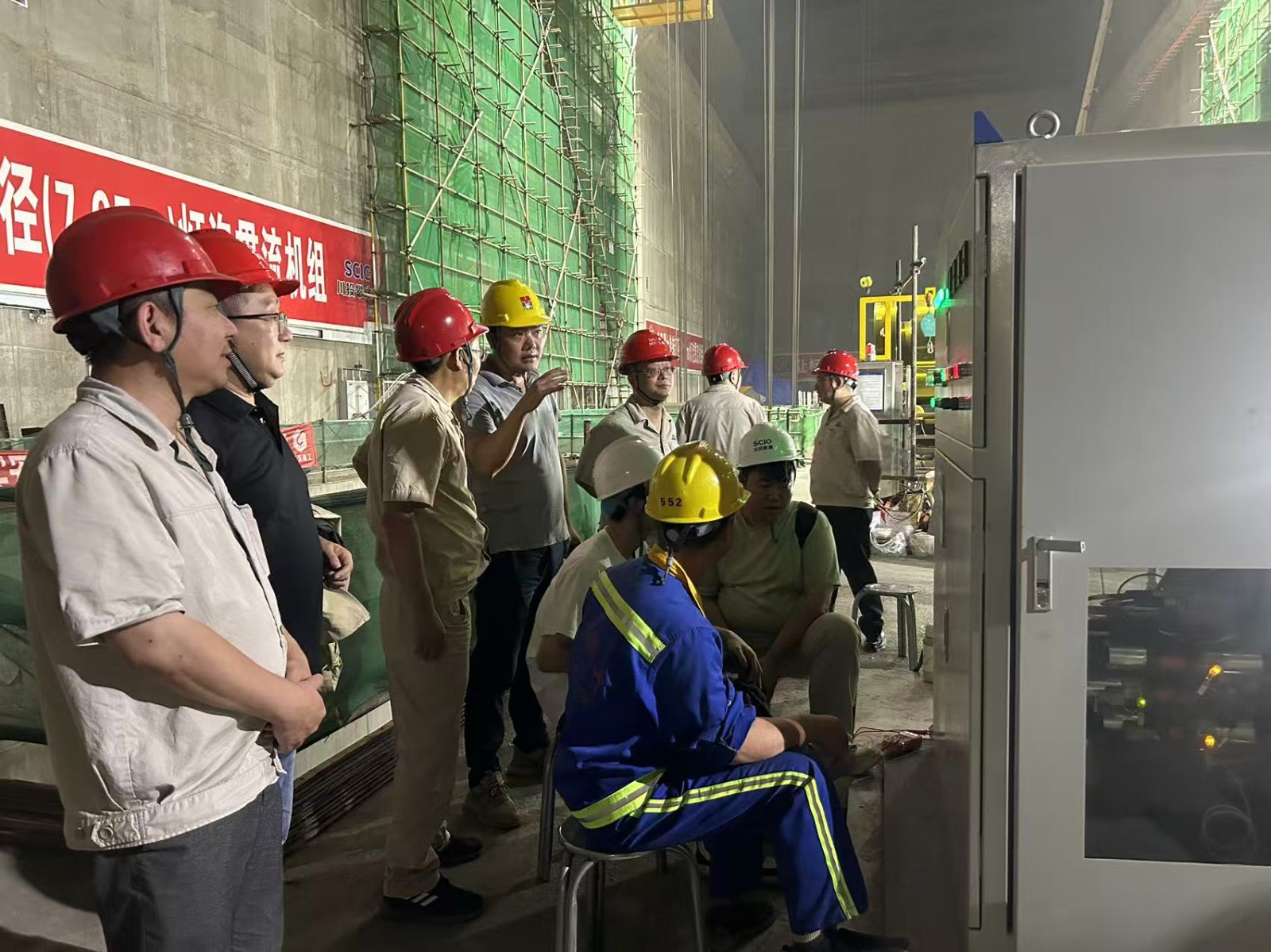

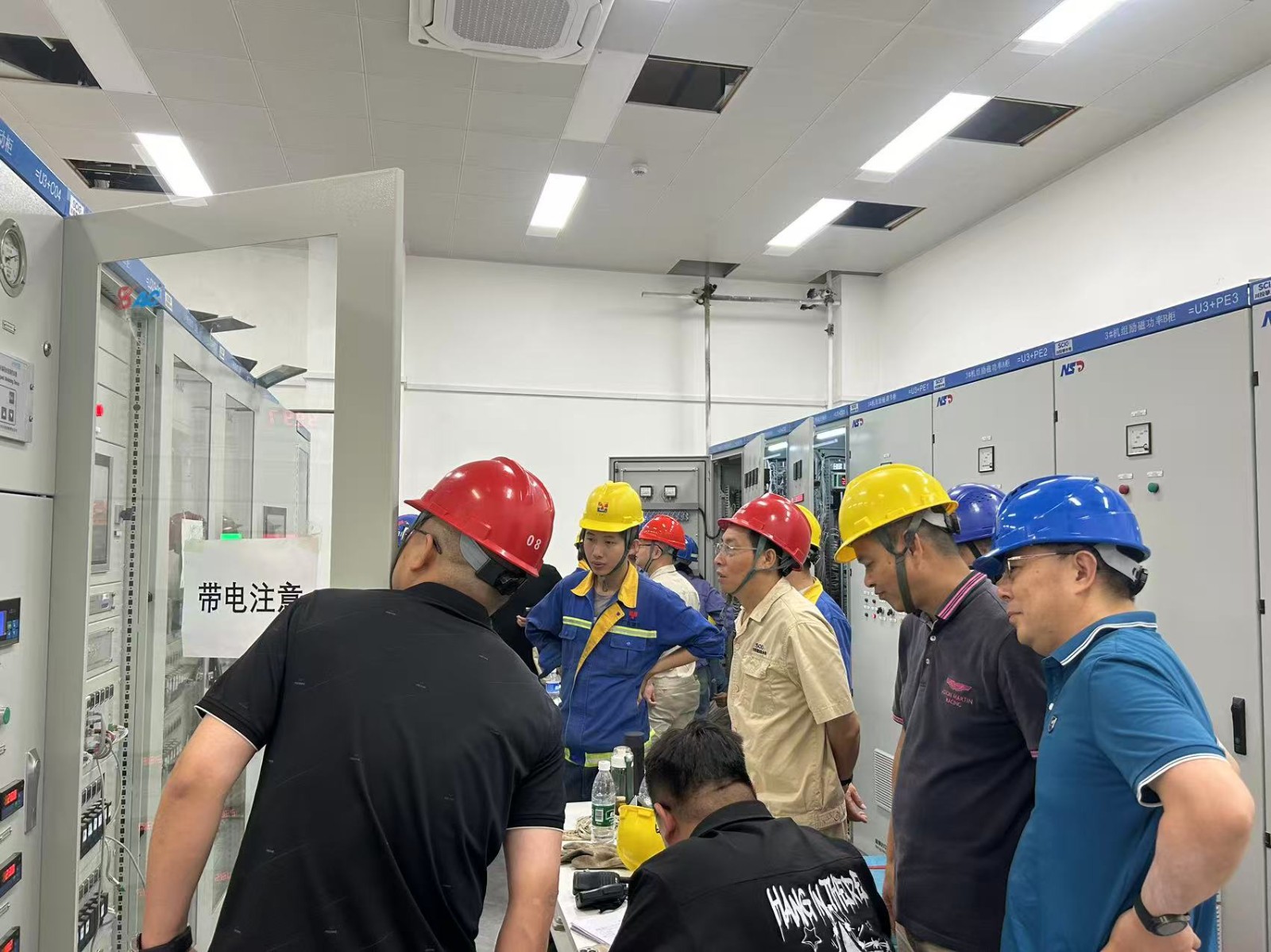

2025年攀枝花汛期比往年來的更早一些,為保障銀江水電站順利度汛和後續機組順利安裝,5月31日3號機組必須完成開機啟動,具備過流條件。為此,進入5月(yue)以(yi)來(lai),公(gong)司(si)帶(dai)領(ling)各(ge)參(can)建(jian)單(dan)位(wei)日(ri)夜(ye)奮(fen)戰(zhan)在(zai)施(shi)工(gong)現(xian)場(chang),實(shi)行(xing)公(gong)司(si)領(ling)導(dao)承(cheng)包(bao)劃(hua)片(pian)進(jin)行(xing)工(gong)作(zuo)督(du)導(dao),施(shi)工(gong)現(xian)場(chang)經(jing)常(chang)深(shen)夜(ye)還(hai)能(neng)看(kan)見(jian)公(gong)司(si)領(ling)導(dao)現(xian)場(chang)忙(mang)碌(lu)的(de)身(shen)影(ying),經(jing)過(guo)不(bu)懈(xie)努(nu)力(li)先(xian)後(hou)完(wan)成(cheng)了(le)3號機組主機、輔機、調速器、機組油、氣和水係統、計算機監控係統、勵磁係統、繼電保護係統等設備的安裝調試工作。5月30日隨著尾水事故閘門充水閥緩慢打開,3號機組流道開始充水,5月31日檢查燈炮體、管形座、流道蓋板、導水機構及各排水閥等各部位正常,3號機組各係統單體、聯調正常,隨著指揮長徐孝剛一聲令下,3號機組手動啟動,並成功升速至100%額定轉速,機組振動、擺度、瓦溫等各項指標優良,機組運行狀態穩定,首次啟動成功。
3號機組的成功啟動並順利過流,為銀江水電站2025年防洪度汛提供了重要保障,3號機組並網發電指日可待。接下來公司將繼續秉持“穩快並重”的建設方針,弘揚工匠精神,打造精品工程,團結帶領各參建單位以飽滿的熱情與不懈的努力,全力確保2025年全部機組投產發電目標的實現。
