2025年12月18日,槽漁灘電廠3號機組順利投入試運行;12月19日,機組完成檢修任務並轉入運行,標誌著公司2025-2026年度檢修工作取得階段性勝利。

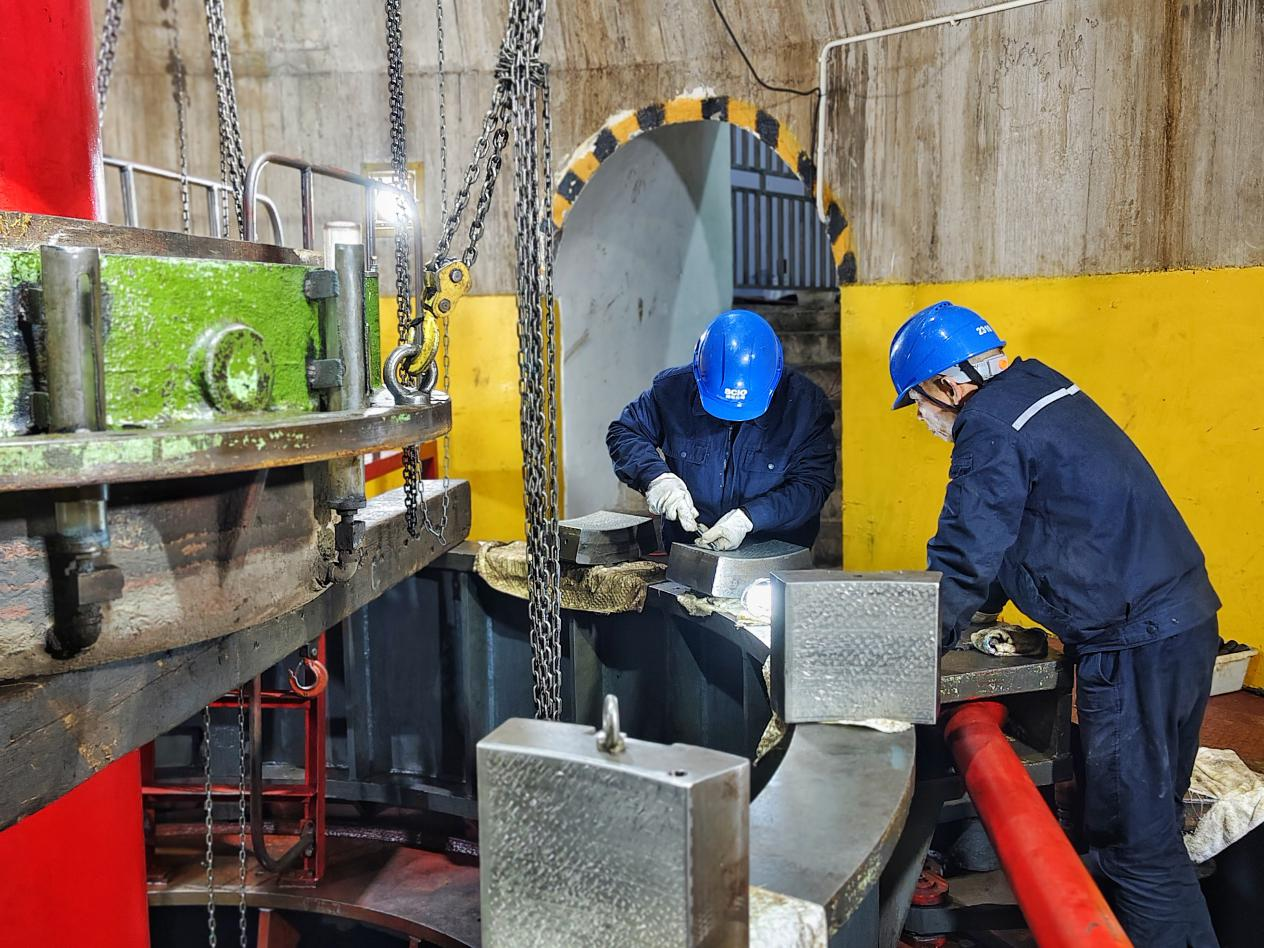

本次3號機組C級檢修於11月25日正式啟動,工期曆時25天,檢修內容涵蓋空冷器、各道軸承冷卻器檢查,技術供水管消缺,各道密封檢查更換及電氣設備檢查維護等多項關鍵任務。在時間緊、任務重的情況下,檢修車間科學統籌推進:組織人員認真學習檢修方案,精準落實各工序人員配置;堅持每日召開班前班後會,複盤當日工作進展,部署後續任務安排。
為保障檢修工作安全、高效、高(gao)質(zhi)推(tui)進(jin),電(dian)廠(chang)建(jian)立(li)多(duo)部(bu)門(men)協(xie)同(tong)監(jian)督(du)機(ji)製(zhi)。電(dian)廠(chang)負(fu)責(ze)人(ren)不(bu)定(ding)期(qi)對(dui)檢(jian)修(xiu)現(xian)場(chang)進(jin)行(xing)抽(chou)查(zha),安(an)環(huan)科(ke)每(mei)日(ri)駐(zhu)場(chang)開(kai)展(zhan)安(an)全(quan)監(jian)督(du),對(dui)發(fa)現(xian)的(de)問(wen)題(ti)第(di)一(yi)時(shi)間(jian)糾(jiu)正(zheng)、整改;生技科技術人員紮根一線,負責現場技術指導和質量驗收。
此次檢修嚴格落實標準化定置管理,全麵提升現場可視化水平與文明施工規範。工作推進中,電廠堅持提前編製辦理工作票、高風險作業票,確保各項安全措施可控在控;通過每日班前班後會強化安全交底,讓作業人員明確任務目標、掌握操作要點,實現工期進度精準把控。檢修期間,技術團隊成功消除回油箱“低油位報警”缺陷,精準定位並解決機組運行中丟負荷、油混水動作報警等關鍵問題,徹底清除設備隱患。
經過全體檢修人員的共同努力,此次檢修任務如期圓滿完成,為槽漁灘電廠2026年實現安全穩定運行築牢堅實基礎。
