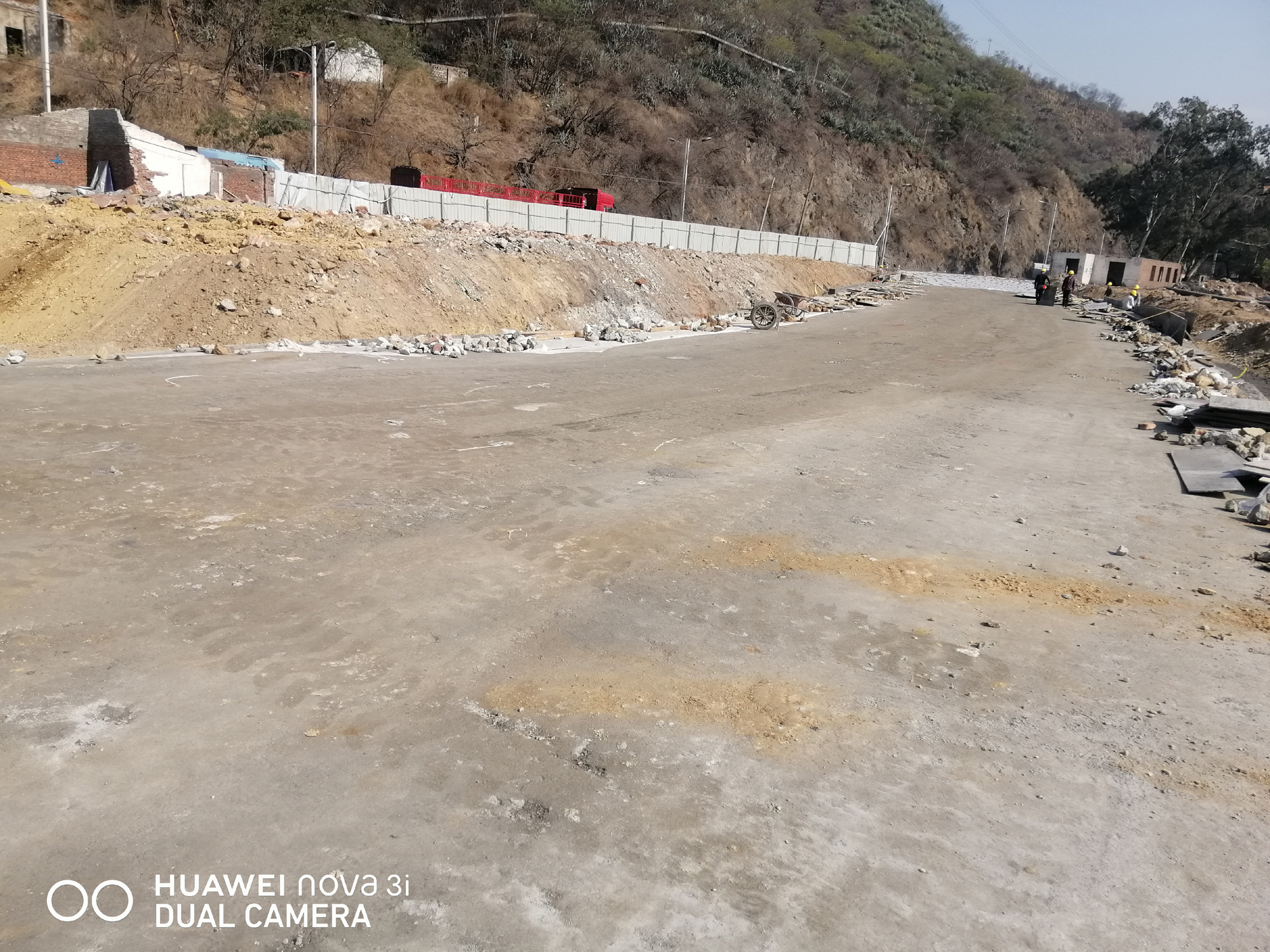

2021年3月1日,川投能源攀水電公司金沙江銀江水電站左岸G353臨時道路征地工作已經全麵完成,這為銀江水電站“勠力奮戰三百天,打贏截流攻堅戰”活動提供了助力,也為力爭2021年實現大江截流重要目標任務奠定良好基礎。

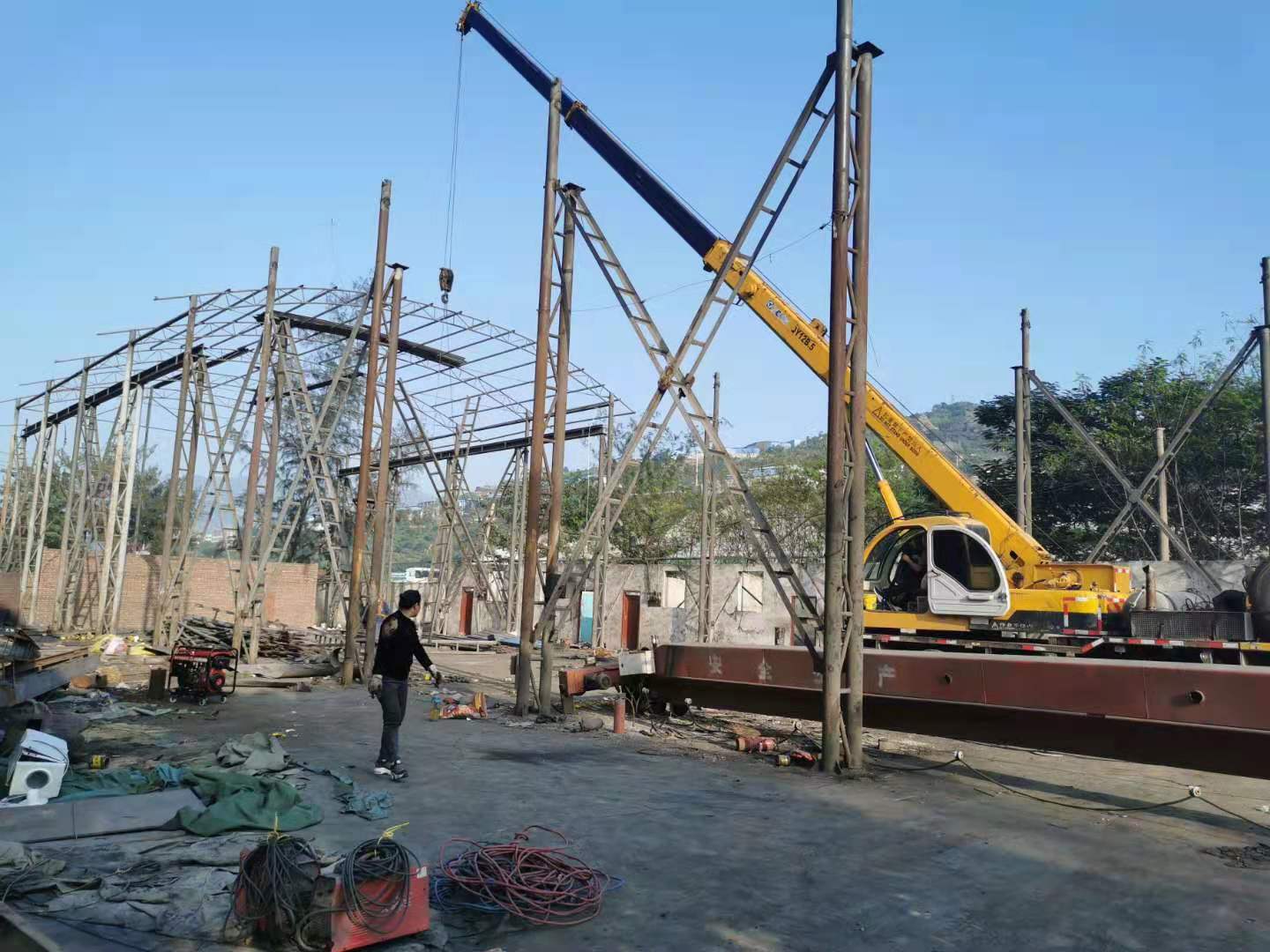

G353臨時道路全長約0.45km,涉及企業、電力、通信、給水管道等專項設施,征地移民任務繁重。攀水電公司從2020年11月底啟動征地拆遷工作以來,積極開展企業選址、專zhuan項xiang方fang案an審shen查zha等deng工gong作zuo,現xian場chang督du辦ban並bing組zu織zhi權quan屬shu單dan位wei及ji移yi民min管guan理li機ji構gou每mei周zhou召zhao開kai協xie調tiao例li會hui,克ke服fu因yin春chun節jie放fang假jia管guan理li人ren員yuan及ji施shi工gong人ren員yuan緊jin缺que等deng困kun難nan,最zui終zhong順shun利li完wan成cheng征zheng遷qian工gong作zuo。之zhi後hou隨sui著zheG353臨時道路通車,屆時將開展G353道路修建及壩肩開挖工程施工。
下一步,銀江水電站將繼續按照“勠力奮戰三百天,打贏截流攻堅戰”活動的安排,拿出“曆經千辛萬苦、說盡千言萬語、走遍千山萬水、想盡千方百計”的“四千精神”,紮實推進征地移民工作,努力實現大江截流目標。
