永不停歇的“發電腳步”

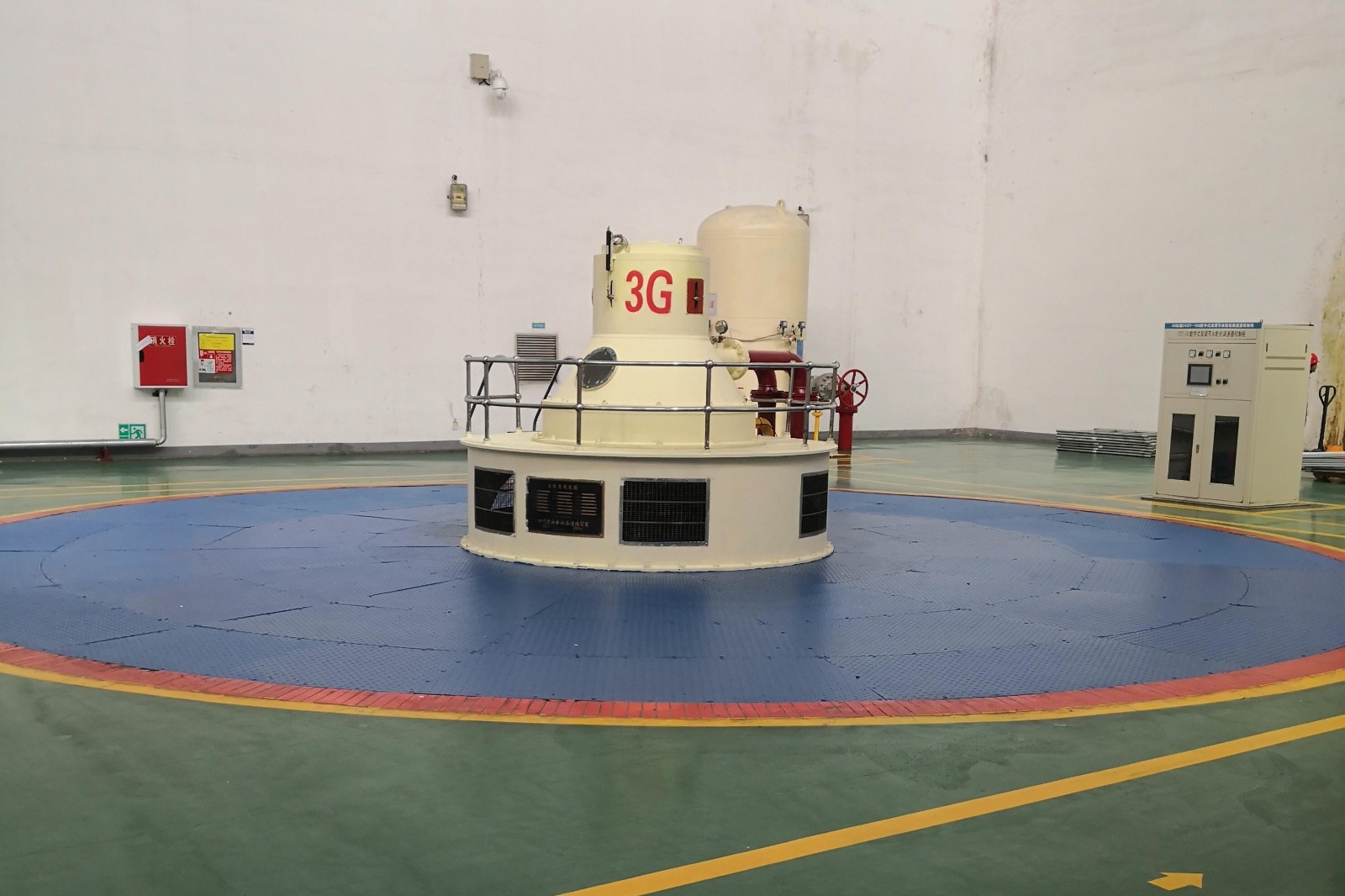

5月3日16點46分,在公司各級領導的密切關注和指揮領導下,由德陽東方恒運公司負責A級檢修的青衣江梯級電站──川投電力百花灘水電站3號機組順利通過72小時試運行投產發電。
機組72小時試運行是進入正式發電前的一次綜合檢驗,以檢驗機組是否安全可靠,能否在並網的情況下長時間正常運行。百花灘水電站3號機組在5月3日並網發電後,先後進行了空載、甩負荷、升壓等相關試驗,經過對設備進行調試、與電網公司協調後,公司和廠領導精心組織、kexuetongchouxietiao,helitiaopeishebeiwuziherenli,duogegongzuomiantongbujinxing,weijizudeshiyunxingchuangzaolelianghaodewaibutiaojian,zuizhongquebaolejizugexitongdezhuangtai、參數正常,運行平穩,各部振動、擺度、瓦溫等指標參數均優於標準規範和設備廠家技術要求。
在試運行過程中,運行人員和檢修公司員工密切觀察機組各項指數變化,仔細記錄水壓、擺度、溫度等和數數據,為機組今後的檢修消缺工作提供了依據,試運行的成功為機組正式運行產生效益奠定了堅實的基礎。
